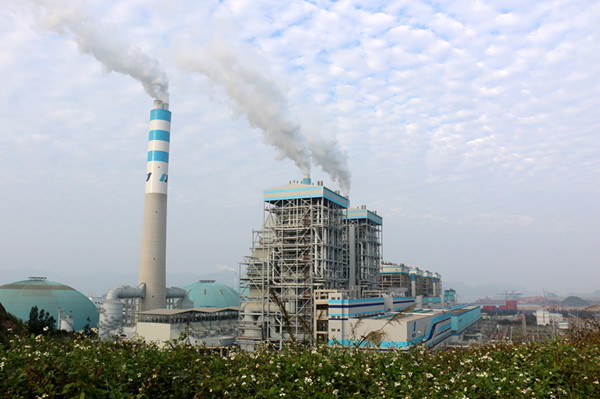

近来,由中電建核電公司建設的華電福建可門三期21000兆瓦清潔高效煤電項目6號機組順利通過168小時試運作,標誌著福建省裝機容量最大電廠建成投産。
華電可門三期項目是國家“十四五”規劃綱要102項严重工程、福建省“十四五”动力保供重點項目。該項目是福建省初次建設的超超臨界二次再熱百萬千瓦機組,也是華電集團“十四五”期間仅有二次再熱發電項目,在全國範圍內初次採用100%容量二次再熱給水泵組,機組發電煤耗可達251.1克/千萬時,同比常規火電機組每年可節約標準煤8.37萬噸,減排二氧化碳約21.93萬噸,具有顯著的經濟效益和生態環保效益。
華電可門三期項目自2023年2月18日開工建設,中電建核電公司可門項目團隊以“建精品、創國優”為目標,依照“幹項目有策劃、幹作业有標準”的作业理念,以“開局便是決戰、起步就要衝刺”姿態,發揚釘釘子精力,超前策劃、統籌協調、堅強履約,安全、優質、高效推動工程進展,順利實現了廠用電受電、汽輪機扣蓋、鍋爐水壓試驗、鍋爐點火、汽輪機衝轉、機組並網、168小時試運等多個一次成功,高品質完成了6號機組建設任務,實現了2025年首季開門紅。
華電可門三期項目全面投産後,每年發電量可達94億千瓦時,將有用發揮清潔高效煤電項目“壓艙石”“頂梁柱”效果,為海西經濟的高品質發展供给了強有力的动力支撐。 (董衛強 閆博)
